Una de las “lecciones” del Gobierno de España tras el histórico apagón de la semana pasada pasa por Aragón. La ministra de Transición Ecológica, Sara Aagesen, ha asegurado este martes en el Pleno del Senado que priorizará el impulso de las conexiones transfronterizas de energía con Francia, entre las cuales está pendiente un proyecto a través de los Pirineos, junto a otro en el Golfo de Vizcaya y un tercero en Navarra.

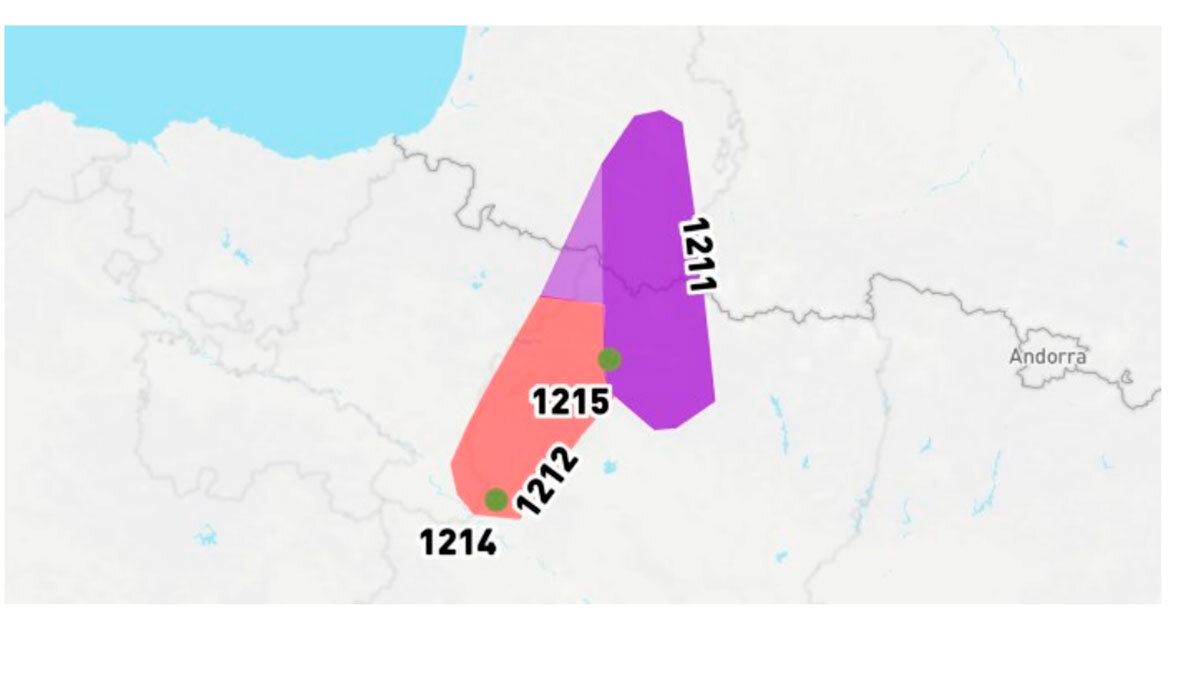

Las tres iniciativas forman parte del listado de los denominados proyectos PCI (importantes a nivel comunitario de la Unión Europea), formalizado a finales de noviembre de 2023 y para los que se abrió una nueva convocatoria de financiación de 600 millones de euros hace poco más de un mes. En el caso de la Comunidad, el denominado “Pyrenean Crossing 2” conectaría a través de las montañas el Valle del Aragón con la localidad de Marsillon, en la región de Aquitania, situada en los Pirineos Atlánticos.
Promovido por Red Eléctrica y la RTE francesa, está catalogado como un proyecto a largo plazo. Contempla la construcción de dos nuevas líneas, una hasta Marsillon y otra desde Ejea de los Caballeros, y de otras tantas subestaciones para producir 400 kilovatios de energía cada una: la primera en la citada Ejea, conectada con las líneas La Serna-Magallón y Magallón-Peñalba, y otra en el valle del Aragón, a modo de enlace entre la red actual y el futuro paso transfronterizo.
De acuerdo a la documentación aportada hace ahora dos años (2023), la previsión inicial era conceder los premisos a partir de entonces y que las obras arrancaran el año que viene, hasta diciembre de 2029. La ministra no ha arrojado luz sobre los posibles cambios en estos plazos, si bien ha avanzado que recibirán una inyección económica de los fondos ‘Connecting Europe’.
"UNA MÁXIMA"
“Las interconexiones han sido una máxima. Llevamos tiempo trabajando con Francia, Portugal y la Comisión Europea para que lleguen lo antes posible”, ha señalado durante la sesión de control al Gobierno.
Al margen de los nuevos proyectos, la ministra no se ha aventurado a apuntar posibles causas del apagón. Aagesen ha defendido las actuaciones “desde el primer minuto” con los protocolos y el comité de crisis. Todo ello en “circunstancias muy excepcionales”. La responsable del ramo ha llamado a “aprovechar las lecciones aprendidas” para actuar con “mayor agilidad” en otras ocasiones y también para repensar posibles cambios en el sistema eléctrico, como los citados pasos transfronterizos.
